Confortement des berges du Nant Croex – Ugine
Publié le 10 juin 2021
Le Nant Croex est un torrent qui génère des crues torrentielles et qui traverse l’agglomération uginoise. Afin de limiter ces risques, de nombreux ouvrages ont été réalisées, de l’amont vers l’aval :
- plage de dépôt amont ( 12 000 m3),
- espace de régulation médian (150 m3) en aval du pont Ostorero,
- canal béton sur 400 mètres, dans la traversée de la ZA des Bavelins,
- bac de décantation en amont de la RD1508 (route d’Annecy) avant la confluence à la Chaise (500m3).
Des protections de berges et seuils de fond accompagnent également ces aménagements.
Suite aux crues de mai 2015 puis de janvier 2018, l’enrochement de le berge rive gauche du Nant Croex en amont du pont Ostorero, a été éventré et affouillé sur la partie médiane en trois points sur un linéaire cumulé de 35 mètres.
Vis-à-vis des enjeux, cette protection de berge est à réparer, puisqu’elle permet :
- de protéger un immeuble existant à proximité,
- d’éviter que le cours d’eau ne sorte de son lit et inonde les habitations et zone d’activité situées en contre bas sur le cône de déjection. En effet à l’aval de ce point le cours d’eau a été dévié et canalisé lors de la création de la zone d’activité.
Compte tenu du rôle de cet ouvrage dans la prévention contre les inondations et dans le cadre de l’intérêt général, le Syndicat Mixte du Bassin versant Arly, engage des travaux de confortement des berges.

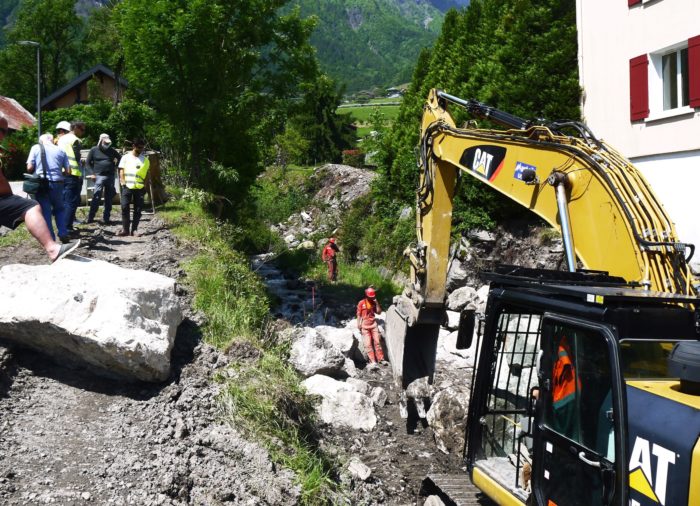

L’objectif de cette opération est de reprendre les 3 zones où l’enrochement a été dégradé. Les travaux seront mis en œuvre de la façon suivante :
- Travaux préparatoires – création d’une rampe d’accès au lit du cours d’eau, busage provisoire du cours d’eau,
- Travaux de confortement de la berge en rive gauche et mise en place d’un seuil de fond,
- Remise en état du site.
La dégradation actuelle des ouvrages est également accentuée par l’absence de sabot au niveau de l’ouvrage et par un contexte généralisé d’incision du cours d’eau. Afin de prendre en compte ces contraintes, un sabot sera mis en œuvre sur l’enrochement au droit de l’immeuble et un seuil de fond sera mis en place afin d’éviter une érosion régressive.
Retrouvez le panneau de chantier
Commune
Maître d’ouvrage
SMBVA
Maître d’œuvre
HYDRETUDES
Entreprise de travaux
MARTOIA
Commune
Coût de l’opération : 61 200 € HT
Avec la participation financière de :
